ﺑﻪ ﮔﺰارش ﺧﺒﺮﮔﺰاری اﻗﺘﺼﺎداﯾﺮان

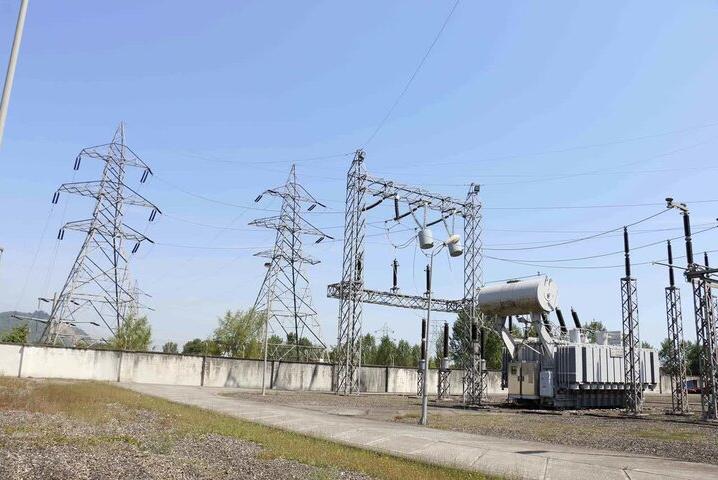

به گزارش خبرنگار مهر، محمدرضا حسنزاده صبح دوشنبه در گفتگو با رسانهها با اشاره به اینکه این پروژه در شرایط پیک بار سال جاری و در بحرانیترین وضعیتهای کشور اجرا شده است، اظهار کرد: پروژه افزایش ظرفیت پست آستارا از جمله طرحهای حیاتی شرکت بود که با موفقیت و در بهترین زمان ممکن به بهرهبرداری رسید و ظرفیت پست انتقال آستارا را ۵۱ درصد افزایش داد.
وی افزود: در این طرح، یکی از ترانسفورماتورهای ۴۰ مگاولتآمپری پس از بیش از سه دهه بازنشسته شده و جای خود را به ترانس ۱۲۵ مگاولتآمپری داده است که این اقدام ظرفیت انتقال پست را از ۱۶۵ به ۲۵۰ مگاولتآمپر افزایش داده است.
حسنزاده ارزش سرمایهگذاری این پروژه را ۱۲۰ میلیارد تومان اعلام کرد و تاکید کرد که اجرای موفق آن، علیرغم محدودیتها و چالشهای متعدد، نتیجه تلاش شبانهروزی کارکنان شرکت برق منطقهای گیلان است که تضمینکننده پایداری برق در شهرستان آستارا برای سالهای آینده خواهد بود.
معاون بهرهبرداری شرکت برق منطقهای گیلان در پایان گفت: این پروژه در راستای سلسله پروژههای افزایش ظرفیت ساختارهای برق منطقهای گیلان اجرا شده و نقش مهمی در تقویت زیرساختهای برقرسانی منطقه دارد.
